Shanyang Coal Maden'deki Maden Kanalizasyon Tedavi İstasyonu İnşaat Projesinin Genel Sözleşmesi
Yurtiçi Kanalizasyon Arıtma Projesi Örneği
1. Giriş
Madencilik alanlarındaki yerli kanalizasyon esas olarak personel dairelerinden, ofis binalarından ve restoranlardan organik atık sulardan gelir ve atık su taburcu edilmeden önce tedavi edilmelidir. Bu projedeki ana zorluk, madencilik alanındaki farklı evsel kanalizasyon giriş dönemlerinde su miktarı ve kalitesinin büyük farkıdır. Bu projenin tedavi edilen su kalitesi, sistemin uzun vadeli sabit çalışmasını sağlayabilen ulusal ve yerel kirletici deşarj standartlarını karşılamaktadır. Yurtiçi kanalizasyon arıtma istasyonu diğer binalarla ilişkili değildir, ancak bağımsız olarak düzenlenir ve birleşik çitler, tasarımın gelişmiş planlamasını gösteren kalıcı-temporary yolunun her iki tarafına da yerleştirilir. Buna ek olarak, saha içindeki ve dışındaki drenaj ölçümleri, yağmur mevsiminde drenajı sağlamak için iyi düşünülmektedir.
2. Tedavi çözümü
Madencilik alanındaki yurtiçi kanalizasyon bir 2işlem ile tedavi edilir. Tedavi edildikten sonra, kanalizasyon madencilik alanında yeşillik yeniden kullanım su sistemine girer ve işlenmiş çamur, filtre presleme ile susuz kaldıktan sonra konsantre edilir ve dışarıda taşınır. Düzensiz giriş ve su kalitesi problemi göz önüne alındığında, kanalizasyon akışını gerçek zamanlı olarak izlemek ve sonraki tedavi parametrelerini zamanında ayarlamak için farklı kanalizasyon borularına akış cihazları ayarlanır. Aynı zamanda, su miktarını ve kalitesini tam olarak düzenlemek için tedavi ünitesine giren kanalizasyonun ön ucuna bir su toplama alanı ve bir düzenleme alanı yerleştirilir. Sistem çalışma veri kayıtlarının analizi yoluyla, sistemin uzun vadeli çalışma, bakımı ve yönetimi için uygun olan doz konsantrasyonunun ve projenin dozajının optimizasyon modeli oluşturulmuştur.
3. İnşaat Durumu
Projenin toplam inşaat süresi 180 takvim günü ve kanalizasyon arıtma hacmi 720m 3/d-1200m 3/gün. İnşaat, toplam 2350 metrelik bir bina alanı olan 9 proses havuzu, 6 tedavi atölyesi ve 36 set ekipman kurulumu tamamladı 2. Bu proje, tamamlandıktan sonra mühendislik tasarımı, ekipman ve malzeme tedariki, inşaat ve sistem işletimi, teknik hizmet ve personel eğitimini içerir.
Şekil 1 Mekanik Izgara Şekil 2 Yeraltı Pompa Evi

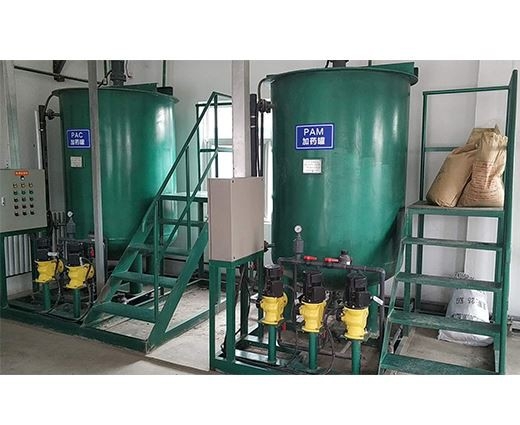

Şekil 3 Dozlama sistemi
Şekil 4 Sedimantasyon tankı ve bir 2O reaksiyon tankı
Şekil 5 Dezenfeksiyon sistemi
Şekil 6 Basınç filtrasyon sistemi
4. Başarı elde edildi
Bu projede tedavi öncesi ve sonra kanalizasyon kalitesi aşağıdaki tabloda gösterilmiştir. Tedaviden sonra, su kalitesinin ilgili göstergeleri ilgili ulusal drenaj standartlarını karşılamaktadır ve kanalizasyon arıtma tesisleri, madencilik alanının gelecekteki üretiminde ve işletilmesinde boşaltılan yerli kanalizasyon için endişeleri ortadan kaldıran ilgili birimlerin çevre koruma kabulünü kabul etmiştir. Kurulum boru hattı akış izleme cihazı ve dozlama konsantrasyonu ve dozajının optimizasyon modelinin kurulması, sistem işlemi için yeterli teorik temel ve teknik destek sağlar, sistem işlem sürecindeki maliyeti ve inşaat ünitesinin daha sonraki çalışma maliyetini etkili bir şekilde azaltır. Projenin uygulanmasından sonra, ekonomik ve sosyal çevresel faydaları vardır. Projenin çalışma süresi boyunca ilgili veriler temelinde kurulan optimizasyon modelinin belirli bir uygulama değeri vardır.
Tablo 1 Tedaviden önce ve sonra yerli kanalizasyon kalitesi
Seri numarası | Öğe | Alma suyu kalitesi | Atık kalitesi |
1 | Codcr | ≤400mg/L | ≤50mg/L |
2 | BOD5 | ≤180mg/L | ≤10mg/L |
3 | Asma Madde (SS) | ≤200mg/L | ≤10mg/L |
4 | Amonyak Azotu (NH 3-N) | ≤40mg/L | ≤8mg/L |
5 | ph | 6-9 | 6-9 |
6 | Petrol kategorisi | ≤20mg/l | ≤1mg/l |
7 | Toplam P | ≤5mg/l | ≤0.5mg/L |
8 | Toplam koliform grubu | 10000 PC /L | ≤3 PCS /L |
Şekil 7 İstasyon alanının renderleri
Şekil 8 Merkezi Kontrol Odası
5. SSS
Çeyrek. Bu projede benimsenen A2O sürecinin işleyişinde ne gibi sorunlar var? Nasıl çözülür?
C: Temel sorun, iade edilen çamur miktarının etkisinin tedavi etkisi üzerinde büyük bir dalgalanmaya sahip olmasıdır. Teorik hesaplama ve gerçek çalışmada birçok test yoluyla, iyi tedavi etkisi olan parametreler ayarlama için seçilmiştir.
S2. Yurtiçi kanalizasyon arıtma istasyonunun çalışmasında koku olacaktır. Bununla nasıl başa çıkılır?
C: Bu projenin yerli kanalizasyon arıtma istasyonu makul bir saha seçimi ve iyi havalandırmaya sahiptir. Karşılık gelen havalandırma sistemi istasyonda sağlanır ve bitki alanı, istasyondaki kokunun etkisini en aza indirmek için saygısızdır.
S3. Boru hattında ayarlanan akış izleme cihazının gerçek etkisi nedir?
A: Kanalizasyon boru hattı akışını izleyin, tedavi parametrelerini farklı dönemlerde farklı su kalitesine göre zamanında ve makul bir şekilde ayarlayın, çalışmayı yönlendirin ve çalışma maliyetini azaltın.
S4. Dozlama konsantrasyonu ve dozajının optimizasyon modelini oluşturmada pratik bir önem var mı?
C: Pratik bir öneme sahiptir. Veri harmanlanması ve gerçek işlem sürecinin analizi yoluyla, teorik parametreler bir dereceye kadar desteklenir ve revize edilir. Yerleşik optimizasyon modeli doğrulamayı geçmiştir ve bu projenin dozlama sistemi için uygundur. Diğer benzer projelerde referans için kullanılabilir veya projesi için uygun bir model oluşturabilir.
